Обратная засыпка пазух котлована: СНИП

Содержание

1 Область применения
2 Нормативные ссылки
3 Термины и определения
4 Общие положения
5 Водопонижение, организация поверхностного стока., водоотвод и дренаж
6 Вертикальная планировка. разработка выемок, подготовка территории под застройку гидронамывом
6.1 Вертикальная планировка, разработка выемок
6.2 Гидромеханизированные работы по устройству земляных сооружений, штабелей и отвалов, подготовка территории под застройку гидронамывом
7 Насыпи и обратные засыпки
8 Земляные работы в особых грунтовых условиях
9 Взрывные работы в грунтах
10 Экологические требования к производству земляных работ
11 Фундаменты мелкого заложения
12 Свайные фундаменты, шпунтовые ограждения, анкеры, нагели
12.1 Вытеснительные сваи, сваи-оболочки, шпунт заводского изготовления и набивные вытеснительные сваи
12.2 Буровые и буронабивные сваи
12.3 Буроинъекционные сваи
12.4 Свая, устраиваемые непрерывным полым шнеком
12.5 Буроопускные сваи и монолитные буровые сваи с наружной опрессовкой
12.6 Свая в многолетнемерзлых грунтах
12.7 Ростверки и безростверковые свайные фундаменты
12.8 Прием и контроль качества изготовления свайных фундаментов
12.9 Грунтовые инъекционные анкеры
12.10 Нагели
13 Опускные колодцы и кессоны
14 Сооружения, возводимые способом «стена в грунте»
14.1 Общие требования
14.2 Устройство «стены в грунте» из буровых свай
14.3 Устройство траншейной «стены в грунте»
14.4 Устройство противофильтрационной завесы
15 Гидроизоляционные работы
16 Закрепление грунтов
16.1 Общие положения
16.2 Химическое закрепление грунтов
16.3 Цементация грунтов
16.4 Усиление грунтов инъекцией в режиме гидроразрывов
16.5 Цементация грунтов по струйной технологии
16.6 Цементация грунтов по буросмесительной технологии (глубинного перемешивания)
16.7 Термическое закрепление грунтов
17 Уплотнение грунтов, устройство грунтовых подушек и предпостроечное уплотнение слабых водонасыщенных грунтов
17.1 Уплотнение грунтов, устройство грунтовых подушек
17.2 Предпостроечное уплотнение слабых водонасыщенных грунтов
18 Армирование грунтов
18.1 Общие положения
18.2 Армирование грунта геотекстилем
18.3 Армирование массивов элементами закрепленного грунта, выполненными методами струйной цементации и глубинного перемешивания грунтов
19 Искусственное замораживание грунтов
Приложение А Виды контроля качества, термины и определения
Приложение Б Примерный перечень скрытых работ при производстве земляных работ, оснований и фундаментов
Приложение В Определение крутизны откосов временных выемок в однородных немерзлых грунтах
Приложение Г Опытное уплотнение грунтов естественного залегания и грунтовых подушек
Приложение Д Выбор типа молота для забивки свай и шпунта
Приложение Е Выбор типа вибропогружателя для погружения свайных элементов
Приложение Ж Основные типы машин и оборудование для уплотнения грунтов
Приложение И Технические требования при производстве работ по защите котлована от подземных вод
Приложение К Указания по особенностям производства гидромеханизированных работ по устройству земляных сооружений, штабелей и отвалов
Приложение Л Указания по особенностям производства работ по предпостроечному уплотнению толщ слабых водонасыщенных грунтов
Приложение М Технические требования при устройстве насыпей и обратных засыпок
Приложение Н Технические требования при уплотнении грунтов
Приложение П Технические требования при закреплении грунтов
Приложение Р Схемы расположения инъекторов для опрессовки свай
Приложение С Требования к производству работ по устройству буровых и буронабивных свай
Приложение Т Способы выбора микроцемента для закрепления песков
Приложение У Определение объема цементного раствора, необходимого для обеспечения расчетного радиуса закрепления песка
Приложение Ф Методика подбора расчетного количества цемента при устройстве грунтоцементных элементов, выполняемых по технологиям струйной цементации и глубинного перемешивания
Приложение Ц Уплотнение (или указания, рекомендации либо технические требования по употреблению) грунтов тяжелыми трамбовками
Библиография

Жанр: Земляные сооружения, Нормативы, Основания, Свод Правил, Фундаменты

Какие материалы нужно использовать для засыпки

Согласно требованиям СП, для производства обратных засыпок можно использовать:

  • крупнообломочный природный грунт;
  • песок;
  • глину;
  • незагрязнённые отходы промышленности.

Гранулометрический состав используемого для засыпки грунта всегда указывается в проекте, а его качество должно соответствовать требованиям, изложенным в своде правил. Например, грунт не должен содержать подверженных биологическому разложению растительных включений; строительного мусора; волокнистых элементов.

Содержание мёрзлых комков при засыпке наружных пазух не должно превышать 20%, а при засыпке во внутреннем контуре здания вообще не допускается. Снега и льда в грунте, предназначенном для обратной засыпки, не должно быть вообще, а его температура должна быть такой, чтобы обеспечить пластичное состояние до конца уплотнения.

В целом, грунты для обратных засыпок подразделяются на три типа:

  1. связные, с содержанием частиц глины до 12%;
  2. малосвязные (глина в количестве 4-11%);
  3. несвязные (глины меньше 3%).

Несвязный грунт лучше уплотняется, его можно применять вне зависимости от плотности и пластичности, естественной влажности, зернового состава и коэффициента фильтрации. Суглинок утрамбовать сложнее, но при отсутствии излишней влажности он обладает отличной несущей способностью.

Песок

Из всех видов грунтов песок обладает наилучшей влагопропускной способностью. Вода сквозь него уходит быстро, поэтому даже в при отрицательных температурах в нём не образуется лёд. Однако если материковый грунт на участке глинистый, использование для засыпки пазух котлована песка не лучшая идея. Вода просочится к подошве фундамента, и будет застаиваться, практически не просачиваясь глубже – в таком случае, по периметру здания нужно обязательно устраивать трубный дренаж.

В остальных случаях песок для обратной засыпки фундамента – идеальный вариант. Он экологичен и отлично уплотняется, в большинстве регионов вполне приемлемая цена. Важен только его зерновой состав: в песке могут быть и примеси глины, а их содержание не должно превышать 3%. Лучше всего использовать овражный или речной песок, в нём почти нет пылевидных примесей.

Глина

Глина, особенно жирная, отличается высокой плотностью, и, будучи хорошо утрамбованной, вообще не насыщается водой. А если нет влаги, то и грунт не подвержен сезонному вспучиванию. Чем меньше в глине примесей других грунтов, тем лучше. Чаще всего примесью является песок, хотя небольшое его количество идёт только на пользу. Благодаря песку глина при потере влаги меньше усаживается и трескается, но количество такой добавки должно быть не более 15%.

Глина является водоупорным материалом, поэтому её используют для обратной засыпки на участках с высоким уровнем грунтовых вод (в том числе верховодки), устраивая, так называемый, глиняный замок. Заготовку глины лучше произвести с осени: зимой в результате воздействия низких температур в ней разрушаются многие примеси, она хорошо увлажняется и становится пластичной. В противном случае, глину требуется залить водой за пару дней до начала работ по устройству замка.

Крупнообломочный грунт

Так как строительные правила предусматривают засыпку пазух фундаментов крупнообломочными грунтами, рассмотрим вкратце, что подразумевает этот термин. К таким грунтам относят не связанные между собой обломки скальных пород, в которых минимум половину объёма составляют элементы с фракцией более 2 мм.

Существует три категории таких грунтов, классифицирующихся по зерновому составу:

  1. Валунный. Минимум половина частиц фракцией более 200 мм. Его для обратной засыпки не применяют.
  2. Галечниковый, он же щебень. Больше половины частиц фракцией от 10 мм. Обратная отсыпка фундамента щебнем – идеальный вариант.
  3. Гравийный, чаще с неокатанными гранями. Может содержать до 40% песка, поэтому называют песчано-гравийной смесью (ПГС). Так же гравий может содержать до 30% глины – такая смесь не подходит для засыпки фундаментов, так как будет подвержена пучению.

Первоначальный грунт

Проще всего для любого застройщика было бы использовать для обратной засыпки фундамента грунт, вынутый при разработке котлована. Однако проще – это не значит лучше. На большей части территорий России в поверхностных слоях почв залегают либо суглинки, либо супеси, а они больше всего подвержены морозному пучению. Такая засыпка лишь создаст проблемы, поэтому, если строительство ведётся без предварительного анализа грунта, рисковать не советуем. Чем засыпать фундамент снаружи, рассказывалось выше.

II.2.6. Общие положения по устройству обратных засыпок в пазухах котлованов

Обратная засыпка пазух котлованов должна производиться сразу после сооружения фундаментов, а обратная засыпка пазух стен подвалов — после устройства перекрытий над подвалом.

Во избежание попадания поверхностных вод в пазухи котлованов уплотнение грунта рекомендуется выполнять немедленно после засыпки его в пазухи. Засыпка грунта в пазухи котлованов и его уплотнение должны производиться послойно. При этом следует применять пневмо- и электротрамбовки, трамбующее и вибротрамбующее навесное малогабаритное оборудование. Засыпаемый в пазухи грунт не должен содержать органических включений.

Засыпку траншей из скальных грунтов и уплотнение их после укладки трубопроводов следует выполнять после присыпки трубопроводов на высоту 0,2 м песком или местным грунтом, не содержащим крупных включений. Механизированное сбрасывание грунта в траншею можно осуществить только после подбивки пазух трубопроводов и присыпки труб грунтом. Набивку пазух следует производить слоями грунта толщиной не более 10 см.

Во избежание повреждения фундаментов грунт вокруг них в стесненных местах должен быть уплотнен механическими трамбовками на ширину 1 м от обрезов фундаментов или других подземных сооружений и на высоту не менее 0,4 м над верхом фундамента. В этих местах запрещается уплотнять грунт ближе чем на 1 м от обреза фундаментов трамбующими и вибротрамбующими машинами.

Если размеры пазух недостаточны для применения высокопроизводительных уплотняющих машин, то пазухи и траншеи уширяются до необходимых для этих машин размеров при соответствующем согласовании с заказчиком и проектной организацией.

Пазухи, расположенные ниже уровня грунтовых вод, засыпаются песком с коэффициентом фильтрации не менее 5 м в сутки.

II.2.7. Производство земляных работ в зимнее время

Подготовка оснований в зимнее время должна выполняться с проведением дополнительных мероприятий, к которым относятся: недобор грунта, утепление его и оттаивание замерзшего грунта.

Разработка котлованов и траншей в зимнее время должна производиться сразу же после снятия утепляющего материала. Если же грунт промерз на глубину 0,25—0,4 м, то его разрабатывают без какой-либо предварительной подготовки; при глубине промерзания более 0,4 м грунт должен быть предварительно разрыхлен или оттаян.

Засыпка пазух фундаментов в зимнее время должна производиться с соблюдением следующих требований:

  • – применять мерзлый грунт не допускается;
  • – влажность грунтов не должна превышать 50% предела текучести;
  • – нельзя засыпать пазухи во время сильных метелей и снегопадов.

Интенсивность засыпки пазух в зимнее время должна исключать образование мерзлой корки на ранее отсыпанном слое.

Ниже приводятся ориентировочные показатели смерзания грунтов.

Температура воздуха, °С–5–10–20–30
Период смерзания, мин90604020

Для уплотнения грунта в зимних условиях следует использовать преимущественно трамбующие машины или плиты тяжелого типа.

Песчаные подушки под фундаментами здания устраивают, как правило, в теплое время года, в зимнее время запрещается укладывать смерзшиеся комья грунта, льда и снега. Предварительно разрыхленные скальные грунты, гравий, щебень, крупный и средней крупности песок — это грунты, применяемые в зимних условиях без ограничения для насыпей.

Несвязные грунты укладывают и уплотняют так же, как в летнее время, причем они не требуют дополнительного увлажнения.

Глинистые грунты можно использовать, для насыпей, если влажность их не превышает границы раскатывания. Допускается применение также мелких и пылеватых песков.

Отсыпка насыпей из жирных глин; меловых, тальковых и трепельных грунтов запрещается. Ниже приведена зависимость времени выемки грунта и его уплотнения от температуры наружного воздуха.

Время, затрачиваемое на разработку, транспортирование и укладку в насыпь, ч2—31—2Менее 1
Температура наружного воздуха, °С2—1010—2020—30

При ветреной погоде эти значения надо уменьшить в 2 раза. Температура талого грунта в момент окончания уплотнения должна быть не ниже 2° С.

Выпавший снег необходимо удалять с поверхности земляного сооружения.

Лучшим способом уплотнения грунтов в зимнее время является трамбование, при котором можно вести отсыпку грунта наиболее толстыми слоями и укладывать в насыпь более крупные куски мерзлого грунта.

Смородинов М.И. Справочник по общестроительным работам. Основания и фундаменты

Засыпка траншей инженерных коммуникаций

Помимо котлована фундамента в обратной засыпке нуждаются еще и траншеи, прорытые под инженерные коммуникации.

В этом случае подсыпка грунта выполняется иначе, а именно:

  • В самом начале, еще до монтажа трубопровода, на дно траншеи укладывают слой щебня (не более 10-15 сантиметров), поверх которого насыпают 30 или 40-сантиметровый слой песка. Причем в заранее отмеченных местах, поверх щебня и тонкого (10 или 20-сантиметрового) слоя песка заливают плиту 20-сантиметровые плиты под фундаменты колодцев трубопровода.
  • Далее, поверх песчаной подушки монтируют трубопровод, располагая над плитами колодцев элементы запорно-регулирующей арматуры.
  • На следующем этапе нужно выстроить из кирпича или бетонных колец шахты колодцев.

Основное внимание при строительстве дома уделяется главным процессам: обустройство фундамента, возведение стен, кровельные работы и облицовка строения. Однако некоторые этапы строительства предполагают проведение дополнительных действий

Например, возведение фундамента сопровождается образованием пустот (пазух), которые впоследствии необходимо заполнить каким-либо материалом.

Более сложная структура въезда через дренаж с подпорными простенками

Вот схема того, как обустроить не только долговечный, но и более эстетичный проезд на участок:

  1. Когда укладка трубы в канаву на заезд будет закончена, по очереди с обеих его сторон монтируется опалубка для оголовка из бетона.
  2. Затем крайне желательно упрочнить опорные простенки сварным арматурным каркасом.
  3. После этого в опалубку укладывается бетонный раствор высокой марки — М-400 либо М-500.
  4. Бетон должен сохнуть не меньше 3-4 дней. Затем опалубку можно снимать.
  5. Далее труба под заездом засыпается песком и щебнем (либо гравием). Оголовки не будут давать щебенке разъезжаться. Поэтому ее можно не накрывать геотекстилем. Каменную крошку лучше использовать гранитную, а не белую известковую.
  6. После этого проезд можно будет облицевать стяжкой из бетона, дорожными плитами, тротуарной плиткой, брусчаткой, природным камнем и пр.

Как обустроить въезд на участок с уклоном

Может случиться так, что на вашем участке проезд на него будет не ровным, а с наклоном. При этом уклон бывает как положительным, так и отрицательным. Иными словами — наверх либо вниз от дорожного полотна.

Смотреть видео

В любом из случаев необходимо обеспечить достаточную сцепку дорожного полотна с колесами автотранспорта, чтобы обеспечить безопасность проезда. Полагать на волю случая такую ситуацию не надо.

Устройство въезда при уклоне вверх или вниз от дороги

Когда у рельефа земли перед участком есть небольшой угол наклона либо вы планируете сооружение подвального гаража, заезд лучше всего обустроить в форме пандуса. Небольшим считается наклон дороги (вверх либо вниз от участка) до 25 процентов. Иными словами — на каждый метр длины полотна высотный перепад составляет до 25 сантиметров. Перед автомобильной стоянкой наклон следует нивелировать до ровной горизонтальной плоскости.

Трубу для заезда на участок через канаву следует уложить грамотно. При существующем уклоне, необходимо осуществить следующие этапы строительства:

  1. Сначала производятся земляные работы. Делается разметка, затем снимается верхний слой почвы в виде ступенек.
  2. Боковины заезда усиливаются подпорными простенками. Под них сбивается опалубка, в которой сваривается каркас из арматуры. Потом в короб заливается бетонный раствор.
  3. Когда наклон маленький и автомашину не надо опускать в подвал, кромки дороги можно ограничить бордюром из бетонных плит.
  4. Затем на песчаную подушку укладывается труба для дренажной канавы для заезда.
  5. Потом дренаж засыпается щебенкой слоем в 10-15 см. Подушку следует хорошо уплотнить.
  6. Затем подъем либо спуск заливается бетонной стяжкой. Ее толщина должна составлять не меньше 10-12 см. Смесь следует замешивать достаточно плотной и вязкой, иначе она начнет сползать при схватывании.
  7. Когда стяжка полностью высохнет, проезд можно облицевать тротуарной плиткой, брусчаткой либо природным камнем.

Прочие решения для безопасного проезда при неравномерном рельефе участка

Как вариацию безопасного проезда на участок можно рассматривать его обустройство по криволинейному пути (спирали). При этом протяженность пути увеличится, зато угол наклона уменьшится. Дорожное полотно при таком варианте можно пустить по окружности основного здания.

Это решение даст возможность обустроить парковку для нескольких автомашин. Единственное ограничение для сооружения подобного заезда — загородный участок должен быть достаточно большим.

Чтобы оградить проезд от обледенения, над ним можно поставить навес. Проще всего его соорудить из поликарбоната, прикрученного к металлическому каркасу из опор и ферм в виде арок. Как кровельный материал для навеса подходят и асбестоцементный шифер, металлочерепица, профилированный настил. В особенности такая защита будет полезна в том случае, если вы не будете сооружать гараж.

Способы рытья траншеи

Вырыть траншею можно тремя способами:

  • вручную;
  • с помощью ручного траншеекопателя;
  • траншейного экскаватора.

В первом случае временные и физические затраты будут значительными, причём они зависят от качества грунта в данной местности. Если он песчаный, рытье сильно облегчается. Глинистые и каменистые почвы осложняют ход работы. С ручным траншеекопателем работа пойдёт быстрее. Но удобнее всего копать траншею экскаватором, потому что не нужно прикладывать физическую силу. Однако технику можно использовать только на участках со свободным подъездом. Причём размер ковша подбирают согласно ширине траншеи.

Пластиковые аналоги

Пластиковые трубы в канаву на заезд наиболее современные. Они легкие по весу и их просто монтировать. Для этого не требуется прикладывать значительных физических усилий и нанимать специальную технику. Обустройство дренажной канавы с пластиковой трубой можно осуществить своими силами.

Стоит пластиковый дренаж недорого. Важные преимущества материала, в сравнении с металлом — он не коррозирует и инертен к химически агрессивным средам. Производятся дренажные конструкции из особо прочного пластика. Он может выдержать повышенные давящие нагрузки при проезде автотранспорта. Поэтому изделия из него укладывают даже под магистральными дорогами. Процесс укладки труб из пластика в канаву под заезд совершенно безопасен. Так же материал выдерживает температурные режимы от -60 градусов до +95.

При изготовлении полимерного дренажа чаще всего применяются:

В большинстве случаев используется продукция из ПВХ. Она может быть однослойной либо двухслойной. Во втором случае изделия представляют собой гофрированные трубы, они так же отлично подойдут для заезда через них на участок. Их верхний слой выполняется в виде гармошки. Это повышает эластичность дренажа и помогает ему противостоять давящим нагрузкам.

Гофрированные изделия могут иметь большой диаметр и длину от 1 до 6 метров. Также верхний их слой может быть фильтрующим.

Для укладки в канаву желательно использовать самый жесткий дренажный материал из пластика. Такой подъезд будет выдерживать и тяжелые автомобили. Оптимальный вариант — выбрать для монтажа двухслойную пластиковую гофрированную трубу. Она самая долговечная из полимерных аналогов.

Сечение подобных конструкций может составлять от 0,2 метра до 1. Бывшие в употреблении конструкции ставить крайне нежелательно. У них понижена прочность, и срок эксплуатации такого дренажа будет небольшим.

Принцип и технология уплотнения материала для засыпки фундамента

Согласно с положениями СНИП, материалом для обратной засыпки могут выступать самые разные грунтовые смеси, о которых мы поговорим ниже. Но, есть одно условие – характеристики (влажность и параметр уплотнения) будут способствовать эффективному уплотнению насыпного слоя. Рекомендованный коэффициент уплотнения – 0,95–0,98. Структура плотная, просто так ее не добиться. Вот почему технология предусматривает поэтапную трамбовку материала, слой за слоем небольшой толщины.

Совет! Если просто засыпать в пазухи смесь и выполнить трамбование, то нижние слои не будут иметь нужного коэффициента уплотнения. Поэтому все работы могут оказаться напрасными.

Засыпка траншеи или котлована фундамента начинается с первого слоя материала. Он засыпается на заранее подготовленную поверхность из песчано-гравийной смеси, толщина которой составляет от 15 до 20 см. После этого грунт нужно выровнять. Для этой цели подойдет шанцевый инструмент и ручная трамбовка. Нужно пройти вдоль кромки, которая прилегает к стенке ленточного основания. При этом первые манипуляции выполняются с усилием не больше 70% от нормативной величины используемого материала. Последующие проходы по засыпке нужно выполнять с перекрытием прошлого следа на треть или четверть ширины. Это нужно для того, чтобы позволить плите вибратора уплотнять пространство над рабочим элементом не меньше двух минут.

Важно! В случае когда ширина пазуха для засыпки небольшая, примерно 15–20 см, то кромка, примыкающая к бетону, подбивается ногой. При этом нужно добиться идеального уплотнения грунта на ответственных участках.

Хоть внешне этот метод примитивен, благодаря ему предоставляется возможность решения проблемы уплотнения в зонах, где тяжелая ручная трамбовка или электрооборудование легко повредит теплоизоляционный слой стенок фундамента

Хоть внешне этот метод примитивен, благодаря ему предоставляется возможность решения проблемы уплотнения в зонах, где тяжелая ручная трамбовка или электрооборудование легко повредит теплоизоляционный слой стенок фундамента.

Что касается верхних слоев обратных пазух, то их нужно укладывать при максимальной нагрузке и давлении. Если здание большое, двухэтажный коттедж или дом, то можно использовать ручной и моторизированный виброкаток. Он поможет прекрасно уплотнить песок и глину в нужных местах.

Последний этап обратной засыпки траншеи, создание отмостки фундамента, сделанной с уклоном для отведения влаги от основания. При этом обустройством этой части конструкции нужно заняться чем быстрее. Все дело в том, что поверхность грунта, примыкающая к зданию, будет уязвима перед влагой и водой.

Обратите внимание! Профессионалы не советуют заниматься строительством фундамента и процессом обратной засыпки зимой. Почему? В грунте находится много льда и снега. А это значит, что материал имеет плохие уплотняющие качества

Добиться эффективной трамбовки и нужного коэффициента уплотнения пазухов котлована будет очень сложно

А это значит, что материал имеет плохие уплотняющие качества. Добиться эффективной трамбовки и нужного коэффициента уплотнения пазухов котлована будет очень сложно.

Итак, если разделить весь процесс обратной засыпки фундамента, то он состоит из таких шагов:

  1. Проверка грунта, очищение пазух котлована или траншеи.
  2. Проверка влажность грунта. Почва должна быть не слишком сухой и не слишком мокрой. Для пучинистого грунта – это 12–15% влажности, а для тяжелого – 20%. При необходимости, грунт увлажняется или высушивается.
  3. Устраивается песчано-гравийный слой.
  4. Засыпается первый небольшой слой выбранного материала. Он равен от 30 до 50 см. В него не должна входить плодородная почва, камни и другие включения. Заполняется цоколь.
  5. Остается выполнить уплотнение каждого слоя.

О том, как сделать уплотнение траншей, которые предназначаются для инженерных коммуникаций, вы узнаете из данного видео.

Увидеть особенности и процесс обратной засыпки можно на этом видео.

Какие материалы лучше использовать для обратной засыпки фундамента

  1. Чаще всего возвратное заполнение пазух проводится с помощью грунта, который вынимали для формирования котлована. Однако практичнее будет использовать материалы лучше и плотнее, чем извлеченный грунт.
  2. При обратной засыпке глиной создается своеобразный глиняный замок, который преграждает путь сточным и талым водам, препятствуя их попаданию в зону фундамента. Рекомендуется использовать глину не в чистом виде, а в комбинации с каким-либо грунтом.
  3. На грунтах, подверженных сильному пучению, для обратной засыпки лучше всего использовать смесь щебня и песка, сквозь которую вода проходит без задержек. Это предотвращает ее замерзание в грунте, исключая его пучения. Но есть и минус такой смеси. Проходя сквозь засыпку, вода может скапливаться у подошвы фундамента, создавая угрозу для основания дома. Решить проблему в этом случае помогает обустройство дренажной системы.
  4. Реже всего для обратной засыпки фундамента используют чистый песок. Сложность применения этого материала заключается в том, что он должен иметь определенную влажность. Только в этом случае можно выполнить качественную засыпку.

Обратная засыпка песком

Использование песка для выполнения работ по обратной засыпке пазух фундамента требует соблюдения определенной технологии:

Обратная засыпка песком

  • Перед проведением работ необходимо провести подготовку материала. Для этого песок просеивают, удаляя мусор и крупные частицы.
  • Далее начинают непосредственную засыпку. В пазухи засыпают песок слоем не более 30 см и тщательно утрамбовывают. Не стоит сыпать большое количество песка, так как можно не добиться качественного уплотнения.
  • Аналогичным образом засыпают второй и последующий слои, тщательно проводя их уплотнение.
  • Работу продолжают до достижения необходимого уровня.

Сам процесс не представляет никакой сложности, поэтому вполне может выполняться своими руками.

Выполнение обратной засыпки с помощью глины

Самым дешевым и доступным материалом, используемым для обратной засыпки фундамента, является глина. Чтобы избежать неприятных последствий, обратную засыпку глины необходимо проводить по определенным правилам:

Обратная засыпка глиной

  • Вначале готовят материал к работе. Глину очищают от строительного мусора и крупных элементов.
  • Засыпку фундамента глиной рекомендуется проводить небольшими порциями, чтобы качественно уплотнить грунт. При ручном уплотнении слой глины должен быть не больше 30 см. При использовании специальной техники слой глины можно увеличить до 50 см.
  • Начинать уплотнение глиняного слоя нужно от стен фундамента, постепенно двигаясь в сторону краев котлована или траншеи.
  • Закончив уплотнение первого слоя, переходят к следующему. При этом выполняются аналогичные действия.

Соблюдение правил обратной засыпки фундамента глиной позволить надежно защитить основание.

Засыпка грунтом пазух траншей и котлованов

Когда производство земляных работ на строительном участке завершено, необходимо выполнить засыпку уже не нужных пазух котлована и траншей. Обратная засыпка грунта производится только после устройства фундамента, прокладки всех подземных коммуникаций, проверки их работоспособности в тестовом режиме и сдачи по акту. При выполнении обратной засыпки необходимо обеспечить безопасность гидроизоляции фундамента и других подземных коммуникаций во избежание риска их повреждения при соприкосновении с грунтом и последующем уплотнении.

Засыпка пазух грунта выполняется послойно – после засыпки каждого слоя проводится уплотнение, чтобы минимизировать последующую усадку грунта в процессе эксплуатации готового сооружения и его территории. Также на данном этапе необходимо учитывать уровень грунтовых вод и работу системы дренажа – пазухи котлована и/или траншей должны быть засыпаны до безопасных отметок, обеспечивающих эффективный поверхностный водоотвод. В противном случае может потребоваться повторное рытье котлована для дополнительной гидрозащиты фундамента и подземных коммуникаций.

Обратная засыпка грунта может выполняться вручную или с привлечением спецтехники. В отличие от ручной засыпки, аренда экскаватора позволит выполнить полный комплекс необходимых работ более эффективно, быстро и качественно. Для решения поставленной задачи подходит обычный экскаватор с обратным ковшом, а на ограниченных по площади территориях стройплощадки оптимальным решением будет мобильный экскаватор-погрузчик. Послойная засыпка пазух спецтехникой должна перемежаться с ручным уплотнением грунта или машинной трамбовкой.

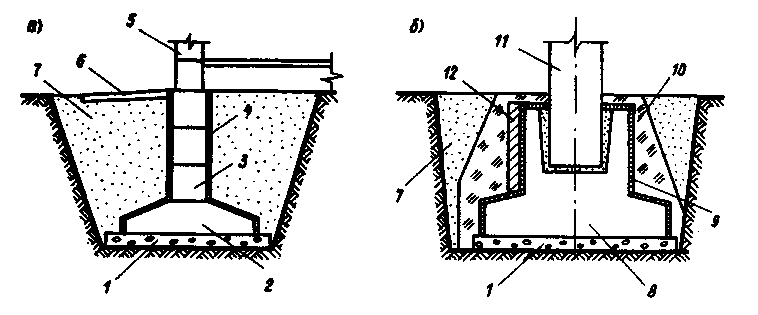

Рис.1 Засыпка грунтом пазух траншей и котлованов 1 – фундамент; 2 – подвальная стена; 3 – гидроизоляционный слов; 4 – асбестоцементные листы; 5 – пол из бетона; 6 – зона ручного уплотнения грунта; 7 – уровень засыпки песком дренажной системы; 8 – дренажная труба; 9 – слой щебня; 10 – грунтовые слои, уплотняемые специальными трамбовками; 11 – отмостка; 12 – короб вентиляции; 13 – перекрытие подвального этажа; 14 – стена из кирпича с утеплителем

При работе на участках, где не предполагается воздействие дополнительных нагрузок на грунт в процессе эксплуатации, допускается обратная засыпка траншей без дополнительного уплотнения слоев грунта. Но при этом необходимо учитывать естественный процесс усадки грунта, для чего выполняется отсыпка по трассе траншеи валика с учетом будущей усадки грунта:

  • мелкий песок засыпается с запасом высоты 2%;
  • супесь и суглинок – с запасом 3%;
  • на усадку глины и щебенистого грунта следует оставлять не менее 8% от высоты засыпки траншеи.

Для засыпки узких пазух лучше использоваться прочные малосжимаемые грунты.

При работе с пазухами фундамента и погреба необходимо учитывать давление грунта на стены сооружений: засыпка выполняется в несколько проходов (не менее 4) послойно с высотой каждого слоя не более 25 см. Уплотнение грунта начинается с середины пазухи непосредственно у стен сооружения и заканчивается по краям траншеи. В целях защиты гидроизоляции фундамента применяются асбестоцементные листы.

21.08.2019 Смольный стремится повысить качество дорожных работ

На последнем заседании городских чиновников, прошедшем 20 августа в Смольном, был рассмотрен вопрос о возможности перехода с организациями, осуществляющими дорожное строительство и ремонт дорог, на трехлетние контракты.

подробнее

29.11.2018 Утвержден перспективный план Ленинградской области по дорожному строительству

Губернатор Ленинградской области А.Дрозденко утвердил предварительную программу по развитию дорожной отрасли на период с 2019 по 2023 годы, которая предполагает увеличение количества дорог, находящихся в нормальном состоянии, на 737 км.

подробнее

Поделитесь в социальных сетях:FacebookX
Напишите комментарий
